Tovább »A 136. számú vasútvonal átépítése és korszerűsítése Szeged-Rendező–Röszke országhatár között
Történelmi háttér
Az úthálózat fejletlensége is komoly problémát jelentett, ami megnehezítette az Alföld mezőgazdasági termékeinek távoli piacokra történő szállítását és ezzel együtt a nemzetközi kereskedelembe való bekapcsolódást [1–3].
A kiépülő vasútvonalak vonalvezetésére több terv is felmerült arra vonatkozóan, hogyan lehetne összekötni a fiumei kikötőt a fővárossal és az Alföld mezőgazdasági területeivel. Az Alföldi Vasút tervezett vonalai különféle területeket érintettek, a végső nyomvonalról az akkori politikai és gazdasági elit döntött, bevonva az érintett települések vezetőit [1–3].
- 1857-ben épült meg a Szeged–Temesvár-vasútvonal, a Bécs–Pest–Szeged–Temesvár-vonal részeként, összekötve a Bánság és az Alföld területeit.
- 1869. szeptember 11-én adták át az Alföld–Fiumei Vasút első vonalszakaszait, a Szeged Rókus–Szabadka–Zombor-vonalszakaszt és a Szeged Rókus–Szeged Nagyállomás közötti összekötő vágányt.
- 1885-ben elkészült Szabadka–Csikéria–Bácsalmás–Baja-vonalszakasz, amely számos új lehetőséget kínált a vasúti szállítmányozás tekintetében.
- 1909-ben megépült az első vidéki dunai vasúti híd Baja és Bátaszék között, így megvalósult az ország déli közvetlen összeköttetése. Ezáltal lehetőséget biztosítva elsősorban a mezőgazdasági termékek tengeri úton történő szállítására [1].

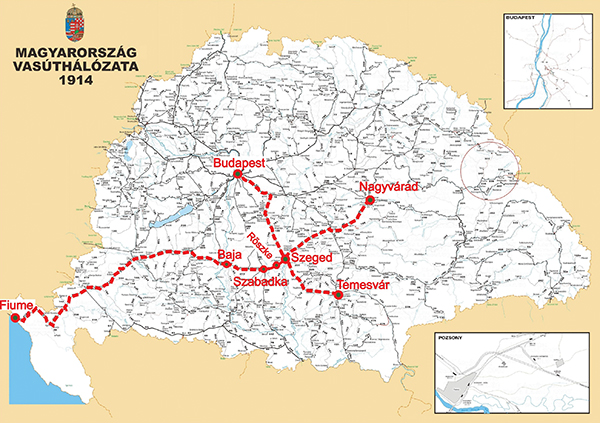

- A Budapest–Cegléd–Szeged–Temesvár sugárirányú, míg a Nagyvárad–Békéscsaba–Szeged–Szabadka–Baja–(Fiume) haránt irányú vasútvonalként épült meg (1. ábra).
Az I. világháború utáni trianoni békediktátumnak következményeként a Nagyvárad–Fiume közötti vasútvonalat szétdarabolták. A vágányok jelenleg Románia, Magyarország, Szerbia és Horvátország területén fekszenek. A határátkelési nehézségek miatt a vonalrészek kihasználtsága is folyamatosan csökkent. Többek között a Szabadka–Csikéria–Bácsalmás-vonalrészt 1960-ban bezárták, azóta több helyen a vágányokat is felszedték [3].
Az átépítés előzményei
2011 novemberében a COWI konzorcium elkészítette a történelmi Szeged–Röszke–Szabadka–Csikéria–Bácsalmás–Baja-vasútvonal helyreállítását és korszerűsítését bemutató megvalósíthatósági tanulmányt, a Vajdaság Autonóm Tartomány Kormányának, Tartományi Gazdasági Titkársága és a DKMT Duna-Körös-Maros-Tisza Eurorégiós Fejlesztési Ügynökség, Nonprofit Közhasznú Kft. közös megbízásából [4]. Ezzel kezdeményezve az egykor hatalmas stratégiai jelentőséggel bíró Alföld–Fiumei Vasút vonalának rekonstrukcióját.
A projekt során felújítással érintett első szakasz (Szeged–Röszke–Szabadka) a Duna-Körös-Maros-Tisza Regionális Együttműködés (DKMT Eurorégió) területén található, Csongrád-Csanád vármegyében és a Vajdaság északi régiójában. A DKMT Eurorégió térségének gazdasági, földrajzi és stratégiai jelentőségét Európa-szinten elismerik, ennek köszönhetően indult meg a 136. számú vasútvonal felújítása is [4].

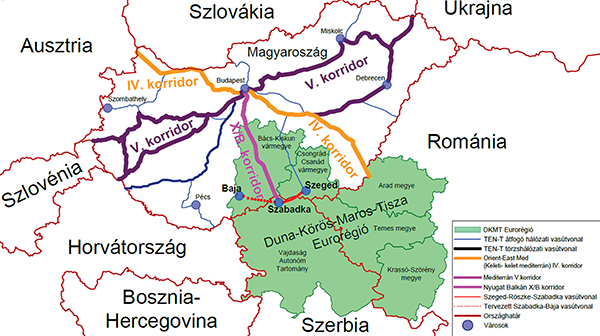

A Szegedet Szabadkával összekötő vasútvonalat az Európa szállítmányozási viszonylatában a TEN-T átfogó hálózatának részeként tartják számon, amely vasúti közvetett összeköttetést biztosít a IV. és a X/B korridorok között (2. ábra).
A fentiek, valamint a jelenleg is zajló X/B korridor magyarországi szakaszának (150-es vasútvonal, a Budapest–Kelebia országhatár) teljes átépítése indokolta a projekt minél hamarabb történő megvalósítását. Így biztosítva azt, hogy a(z) X/B korridor jelentős mértékű teherforgalmát a kerülő útirányon (Budapest–Cegléd–Szeged–Röszke[–Szabadka]) át lehessen közlekedtetni.
2019. augusztusban a magyar kormány 1512/2019. (VIII. 26.) számú kormányhatározatában döntött Szeged–Röszke országhatár (–Szabadka) vasútvonal fejlesztéséről. 2021 októberében kezdődött meg a vasútvonal átépítése.
Az átépítés tervezése
Az átépítés előtti műszaki paraméterek [5]
- A vasútvonal Szeged-Rendező–Röszke államhatár között egyvágányú, dízel vontatású vasútvonal volt.
- A vonalszakasz eredeti kiépítési sebessége 60 km/h, azonban a leromlott pályaállapot miatt 20 km/h állandó sebességkorlátozás került bevezetésre.
- A legnagyobb tengelyterhelés az eredeti 210 kN helyett – a leromlott pályaállapot miatt – 170 kN tengelyterhelés-korlátozás került bevezetésre.
- Röszke állomáson sínkoronaszintű peron volt.
- A személyszállítás a vonalon 2015-től szünetelt, a tehervonat-közlekedés minimálisra csökkent.
Az átépítés fontosabb műszaki követelményei [5]
- A vasúti vonalszakaszon a fejlesztési sebesség 160 km/h, míg a kiépítési és az engedélyezési sebesség 120 km/h.
- A tervezett legnagyobb tengelyterhelés: 225 kN.
- A vasúti pálya villamosítása megépül, a biztosítóberendezés, távközlés korszerűsítésre kerül, átépülnek a keresztező és párhuzamos utak.
- Szeged-Szentmihály településrészen új megálló (Szentmihálytelek) létesül.
- Röszke állomás teljesen átépül, a tervezett sk+55 cm peron kedvezőbb gyalogos megközelítéssel valósul meg. A szolgáltatási színvonal javítása érdekében az állomáson és megállóhelyen P+R és B+R, esőbeállók, korszerű utastájékoztatás és térvilágítás létesül.
- Opcionálisan: Delta-vágány kerül megépítésre, amellyel a 136. számú vasútvonalról a 140. számú vasútvonalra közvetlen áthaladás biztosítható.
A TRENECON COWI Kft. által 2014-ben készített Szeged-Rendező–Röszke- (országhatár) szakasz engedélyezési tervdokumentációját a Nemzeti Fejlesztési Minisztérium VHF/21609-4/2017-NFM számú határozatában elfogadta és a vasúti pálya és a vasúti pálya tartozékainak megépítésére az építési engedélyt megadta.
A vasútvonal átépítése
A vasútvonal átépítésére kiírt pályázatot a V-HÍD Zrt. nyerte el.
A minél gyorsabb és hatékonyabb pályaépítéshez a kivitelező a felújítás során SMD 80/UVP 2002 vágányépítő és -átépítő gépláncával is dolgozott. A géplánc hazai viszonylatban már bizonyított és ezen projekt lebonyolítását is nagyban elősegítette [6]. Az átépítés az eredeti vágánytengelyben történt, nyomvonal-korrekcióra nem volt szükség. A földmunkák során – a MÁV Zrt. által kezelt területen belül – a vasúti pálya két oldalán 10-10 m szélességben, valamint az útátjáróknál a sebességemelés miatt megnövekedett rálátási háromszögekben fakivágást, bokorirtást kellett végezni.

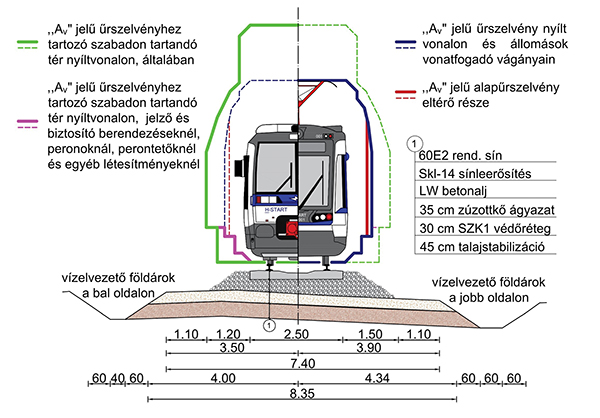

A vasúti pálya egy része töltésen, nagyobb része terepszinten került kialakításra. Az alépítmény megépítése során 25-40 cm változó vastagságú SZK1 védőréteg és alatta 45 cm vastagságú talajstabilizáció épült (3. ábra).
Az átépített vasúti vágány felépítményének kialakítása:
- 60 kg/fm sínrendszer, síndőlés 1:40, hézagnélküli kialakítás;
- közvetlen, alátétlemez nélküli, rugalmas leerősítés (Skl 14);
- LW jelű betonalj, aljtávolság 60 cm;
- minimum 35 cm vastag hatékony zúzottkő ágyazat.
2022 májusában a MÁV Zrt. a vonatkozó vállalkozási szerződés keretében megrendelte a 136. számú és a 140. számú vasútvonal közötti delta-vágány terveztetését és kiépítését.
Szeged-Rendező pályaudvar IV. és VI. váltóőrhelyéből állított kitérőiben, valamint Röszke állomás új kitérőiben váltófűtés került kialakításra.
Az átépítés során egy csoport útátjáró megszüntetésre, egy pedig áthelyezésre került. Az útátjárók átépítése során három esetben műgyanta kötőanyagú BODAN rendszerű, a többi útátjáró esetén szegélygerendás STRAIL rendszerű útátjáró burkolat épült, minden útátjáróban szivárgóval.
A vasútvonalon az átépítés előtt 10 darab műtárgy volt, amelyek közül változtatás nélkül megmaradt egy darab közúti felüljáró és egy darab csőáteresz. Az átépítés során egy áteresz megszüntetésre, a többi hét darab műtárgy egy darab tartóbetétes vasbeton lemezhídra és hat darab vasbeton kerethídra került átépítésre.
A projekt keretében meg fog valósulni a 136-os vasútvonal villamosítása. A vonal felsővezeték-hálózata Szeged-Rendező állomás kapcsolókertjéből indul majd, és kiépítésre kerül az országhatárig. A hosszláncok munkavezetékének névleges magassága sínkoronaszint felett állomáson és nyílt vonalon 5,70 méter, az útátjárók felett 6,00 méter. Szeged–Szabadka-vasútvonal villamosításához 25 kV-os villamos vasúti vontatás tápellátására új villamos alállomás létesül Szegeden, az NKM (korábban EDF-DÉMÁSZ) tulajdonú 120/10 kV-os Cserepes sori transzformátorállomás bővítésével. Jelenleg az alállomás épületének építése zajlik, hamarosan a kitáplálást biztosító kábelek fektetése is megkezdődik.
A vasúti üzem a Szegedi KÖFI központból lesz részben távvezérelhető. Röszke állomáson és Szeged-Rendezőn ESA elektronikus biztosítóberendezés létesül, jelenleg üzembe helyezésre került már Röszke állomáson a berendezés mint jelzőberendezés. A biztosítóberendezéssé történő átminősítés érdekében a szükséges dokumentációk és szoftvermódosítások folyamata zajlik. A vonalon öt darab jelfogós rendszerű fény- és félsorompó létesült, amelyek üzembe helyezése már megtörtént. A berendezések végső üzembe helyezését követően a vonatbefolyásolásra ETCS L1 fog létesülni.
A projekt keretében kiépítésre kerül a GSM-R rendszer. A vonalon már lefektették a biztosítóberendezési vonalkábelt, energiaellátó kábellel, helyi távközlési kábelekkel együtt.
Irodalomjegyzék
- [1] Barkóczi J és munkatársai. Magyar vasúttörténet, 1. kötet. Budapest: Bodor Gyuláné; 1995.
- [2] Bede A, Engi J, Evers A, Mezei I, Horváth F. 125 éves az Alföldi Vasút. Budapest: MÁV Rt. Vezérigazgatósága; 1996.
- [3] Fritz G, Grátzer Á. „A tengerparti vasút”. Indóház Online, 2014. október 19. Elérés: 2024. május 14. [Online]. Elérhető: https://iho.hu/hirek/a-tengerparti-vasut-141019
- [4] COWI Konzorcium, „Megvalósíthatósági tanulmány a Szeged-Röszke-Horgoš-Subotica-Csikéria-Bácsalmás-Baja vasútvonalra vonatkozóan, a környezeti hatások elemzéséve”. Zárójelentés 130981, nov. 2011.
- [5] MÁV Zrt. Beruházási Lebonyolító Igazgatóság, „Szeged-Rendező (bez.)-Röszke országhatár vasútvonal rekonstrukciójának tervezése és kivitelezése.” 2019. november 26.
- [6] Hegedűs G. „Ritkaságnak számító óriási géplánc gyorsítja a Dél-Alföld kulcsfontosságú vasútfejlesztését - videó”. magyarepitok.hu. Elérés: 2024. május 15. [Online]. Elérhető: https://magyarepitok.hu/vasutfejlesztes/2022/05/ritkasagnak-szamito-oriasi-geplanc-gyorsitja-a-del-alfold-kulcsfontossagu-vasutfejleszteset
