Tovább »A Mezőzombor–Sátoraljaújhely–országhatár vasútvonal korszerűsítése
A vasútvonal korszerűsítése
A Mezőzombor–Bodrogkeresztúr nyíltvonali szakasz átépítése, 2012

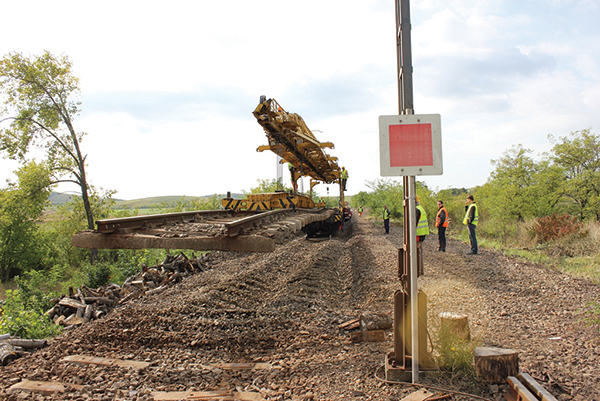

A hagyományos 48 rendszerű vágányt UIC 54 rendszerű hézagnélküli vágánnyá építették át. A 100-as számú fővonal Püspökladány–Törökszentmiklós közötti szakaszának átépítéséből visszanyert használt, felújított 120 m-es síneket és aljakat, valamint új zúzottkövet építettek be. A hosszúsínek felújítását a gyöngyösi VAMAV Vasúti Berendezések Kft. végezte, innen szállították a munkaterületre. A felszerkezet átépítésében a lépcsős anyaggazdálkodás volt a legköltséghatékonyabb megoldás. A vágány helyben épült át, a vonalvezetés változatlan maradt. A régi vágány bontását ~24 m-es vágánymezőkben, Platov daru igénybevételével végezték (7. ábra).
Az új vágány fektetését Kicse (kitérőcserélő géplánc) vagy másik nevén UKVG (univerzális kitérő és vágányfektető géplánc) segítségével végezték.
A vágányépítés során a Kicsével 120 m hosszúságú vágánymezőket fektettek le, melyeket előzőleg az egyik állomási mellékvágányon kötöttek le a felújított vasbeton aljakat, síneket és új kapcsolószereket felhasználva.
A hézagnélküli vágány kialakításakor a közbenső ET hegesztéseket mobil ellenállás-hegesztő géppel készítették, a záróhegesztéseket aluminotermikus (AT) módszerrel alakították ki.
Az alépítmény átépítése a teljes állomásközben földmunkás technológiával történt. Korszerű alépítmény-javító géplánc (pl.: Plasser & Theurer PM 1000 URM) alkalmazása az alábbi okok miatt nem lett volna gazdaságos a vonalon:
- rövid átépítendő szakaszok egy-egy ütemben;
- sűrűn elhelyezkedő szolgálati helyek (állomások, megállóhelyek) és útátjárók;
- kis sugarú, szűk ívek;
- műtárgyak nagy száma;
- nagy mélységben lévő, javítandó alépítményi hibák;
- magas bérleti költségek.
Az alépítmény teherbírásának növelése céljából talajstabilizációt hajtottak végre. Ennek lényege, hogy a megmaradó töltés teherbírási tulajdonságát oly módon javítják, hogy kötőanyagot kevernek hozzá. Iszapos talajt cementtel, agyagtalajt mésszel, a vegyes összetételű talajt pedig cement és mész keverésével stabilizálták.
Az állomásköz átépítése során megtörtént egy csoport útátjáró átépítése, négy teknőhíd szigetelésének felújítása a villamosítás előkészítése érdekében, egy használaton kívüli földutat átvezető felüljáró elbontása.
Az átépítés 6,2 km hosszban történt meg.
A Bodrogkeresztúr–Erdőbénye mh. nyíltvonali szakasz átépítése, 2014
A felépítmény átépítése itt is az előző szakasznál bemutatott módon történt, a hagyományos 48 rendszerű vágányt átépítették UIC 54 rendszerű hézagnélküli vágánnyá, a 100-as számú fővonal átépítéséből származó használt aljak és sínek felhasználásával.
Az alépítmény teljes hosszban cementes-meszes talajstabilizációt kapott, és M22 típusú védőréteget építettek be.
A korábbi két vágányhoz épült alépítmény lehetővé tette, hogy az átépített vágány tengelyét a pályatengely felé, balra tolják, így megfelelő alépítményi padka volt kialakítható, nem volt szükség a földmű szélesítésére, a műtárgyak toldására.
A szakasz átépítésével megújult az ide eső két megállóhely is. Szegi és Erdőbénye megállóhelyen sk +55 cm magasságú peron épült, akadálymentes megközelítéssel. Kiépült a megállóhelyek automatikus térvilágítása és megtörtént az energiaellátási rendszer felújítása.
A szakasz átépítésekor hét csoport útátjárót átépítettek a hozzájuk kapcsolódó kábelalépítménnyel és biztosítóberendezéssel együtt, három műtárgy szigetelésének felújítása és további öt műtárgy karbantartása (falazatjavítás, betonfelület-javítás, medertakarítás stb.) is megtörtént.
Az átépítés hossza: 5,6 km.
Az Erdőbénye mh.–Olaszliszka-Tolcsva nyíltvonali szakasz átépítése, 2015
A felépítmény átépítése itt is az előző szakaszoknak megfelelően történt, a hagyományos 48 rendszerű vágányt átépítették UIC 54 rendszerű hézagnélküli vágánnyá, a 100-as számú fővonal átépítéséből származó használt aljak és sínek felhasználásával.
Az alépítmény teljes hosszban cementes-meszes talajstabilizációt kapott, és M22 típusú védőréteget építettek be, valamint a vágány tengelyét itt is balra tolták el.
A szakasz átépítése során megtörtént négy csoport útátjáró átépítése, egy műtárgy szigetelésének felújítása, egy kerethíd toldása és további két műtárgy karbantartása (falazatjavítás, betonfelület-javítás stb.).
Befejeződött a Mezőzombor–Olaszliszka-Tolcsva állomások közötti távközlési rendszer átépítése, valamint az ellenmenet- és vonatutolérést kizáró berendezés telepítése.
Az átépítés 4,8 km hosszban történt meg.
Az Olaszliszka-Tolcsva–Sárospatak nyíltvonali szakasz átépítése, 2016
Ezen a szakaszon is UIC 54 rendszerű hézagnélküli vágány épült, itt azonban már a 80-as számú fővonal Nagyút–Mezőkeresztes-Mezőnyárád vonalszakasz jobb vágányának átépítéséből visszanyert használt aljakat és síneket használták fel.
Olaszliszka-Tolcsva állomás végponti kijáratánál, a 236+00–256+00 szelvények között 400 m sugarú ellenívek vannak. Ezen a 2 km-es szakaszon a megengedett sebesség az átépítés után is 80 km/h maradt, mivel az ívkorrekció aránytalanul nagy költségekkel járt volna. Az elleníves szakaszon az új pálya az eredeti helyétől átlagosan 1,60 m-rel balra került, a legnagyobb eltolás 3,60 m volt. Ennél nagyobb korrekció csak költséges kisajátításokkal, töltésszélesítéssel, illetve az ívben lévő, acélszerkezetű Tolcsva-híd új alépítményeken történő teljes átépítésével lett volna lehetséges.
A pályaépítési anyagokat Olaszliszka-Tolcsva és Sárospatak állomáson deponálták. Az átépítést Sárospataktól kezdték, az állomásközben lévő Bodrogolaszi megállóhelyig, majd Olaszliszka-Tolcsvától haladtak Bodrogolasziig. Erre az ütemtervre azért volt szükség, hogy a Tolcsva-patak hídján elvégzett időigényes felújítási munkák elkészülhessenek, amíg a pályát Sárospatak és Bodrogolaszi között átépítették.
Irodalomjegyzék
- [1] Dikházi Tibor: A Szerencs–Sátoraljaújhely vasútvonal. In: Vasúti hidak a Miskolci Igazgatóság területén. Felelős kiadó: Vasúti Hidak Alapítvány, Miskolc, 2015.
- [2] Bánkuti Gyula: Mezőzombor–Sátoraljaújhely vasútvonal pályafelújítása. Előadás. Sárospatak, 2018. május 17.
- [3] Talajmechanikai jelentés: 80. sz. Mezőzombor–Sátoraljaújhely 324+00–330+00 és 342+00–348+00 sz. közötti pályaszakasz. Belső anyag. MÁV Zrt.
- [4] Bánkuti Gyula, Dobos Attila, Karácsony Tamás: Árvíz és esőzés a Miskolci Területi Központ vonalhálózatán. Sínek Világa, 2010/4.
- [5] Csoma András: Mezőzombor–Sátoraljaújhely vasútvonal villamosítása. Előadás. Sátoraljaújhely, 2006. december 6.
- [6] Balogh Péter: Mezőzombor–Sátoraljaújhely–oh. vasútvonal korszerűsítése. Vasúti hidász szakmai nap, előadás. Budapest, 2017. november 14.
- [7] Kiviteli terv: Sárospatak (kiz.)–Sátoraljaújhely (kiz.) vonalszakasz felújítása 381+19,44 hm tervezett szelvényben (381+05 hm nyilvántartási szelvény) lévő 3,0 m ny. boltozott híd rehabilitációja, tervszám: 526/2018/3.2, tervező: MÁV Zrt. Beruházás lebonyolító igazgatóság, Műszaki tervezési főosztály, 2018.04.27.
- [8] Vörös József: 90 éves vasúti vasbeton híd bontása a Mezőzombor–Sátoraljaújhely vasúti vonalszakaszon. Sínek Világa, 2018/3.
- [9] Kiviteli terv: Olaszliszka-Tolcsva–Sárospatak vonal felújítása, tervszám: 265/2014/1, tervező: MÁV Zrt. Fejlesztési és beruházási főigazgatóság, Műszaki tervezés, 2015.08.15.
- [10] Kiviteli terv: Sárospatak–Sátoraljaújhely (397+00–443+00), generáltervszám: 4500011611, generáltervező: Speciálterv Kft., 2018. augusztus.
- [11] Kallus Tihamér: Mezőzombor–Sátoraljaújhely vasútvonal korszerűsítése. Forgalom, 2018/4.
