Az új Keleti-utascentrum kivitelezésének tapasztalatai (2. rész) – Épületgépészet, villamosság

A cikksorozat első részében bemutatásra került a Keleti-utascentrum kivitelezésében felmerült építészeti, belsőépítészeti nehézségek és műszaki szakmai megoldásaik, most arra teszünk kísérletet, hogy a gépész- és a villamosterületen próbálunk néhány érdekességet bemutatni. Jelen cikkrész fókuszába a megújuló energia fontossága, a fűtési-hűtési rendszer, a komfortszellőzés, a hő- és füstelvezetés, az épületfelügyeleti rendszer került.

Ezen körülmények, az átvitt teljesítmény, a több száz méteres fektetési hossz figyelembevételével gumikábel kiválasztása és alkalmazása volt indokolt. Az erenként 240 mm2 keresztmetszetű, közel 8 cm külső átmérőjű térhálósított polietilén szigetelésű gumikábelt, még a kis hajlítási sugár ellenére is, embert próbáló feladat volt behúzni (11. és 12. ábra). A gumikábel beszerzése tekintetében az volt a tapasztalat, hogy a kábel beszerzése időigényes, mivel ilyen kábelt ebben a keresztmetszetben a gyártók is csak megrendelésre készítenek. A Keleti pályaudvar járható felületeinek teherbírása miatt a kábeldobot vasúti szállítójárművel kellett a helyszínre szállítani (13. ábra).
A tervezési és a kivitelezési munka során, mivel vasúti területről van szó, szem előtt kellett tartani a közel 100%-os üzem­időt. Ekkora mértékű kihasználtság csak megfelelő minőségű eszközök tervezésével és beépítésével biztosítható. A villamos berendezés típusa és gyártója ennek szem előtt tartásával került kiválasztásra. Ezenfelül a tartalék alkatrészek rendelkezésre állása és könnyű beszerezhetősége is fontos szempont volt a gyártó kiválasztásának tekintetében.
A villamos elosztórendszerek sajátossága, amelyek vasúti területen kerülnek kiépítésre, hogy a földelési viszonyok és villamosmozdonyok vontatásiáram-visszavezetése miatt a villamosenergia-elosztó hálózaton tranziens jelenségek jelenhetnek meg, amelyek hatással lehetnek az érzékeny elektronikus berendezésekre.

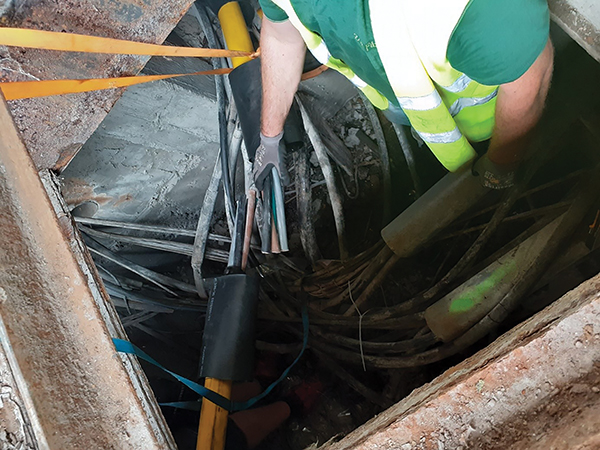

12. ábra. Betápláló kábelek behúzása


A főelosztókból induló, különböző szervezetekhez, szolgálatokhoz tartozó leágazások, fogyasztók távleolvasható fogyasztásmérőkkel kerültek kialakításra. Ezenfelül az almérők kialakításánál szem előtt kellett tartani az 1/2020 MEKH-rendeletben foglaltakat.
A villamoselosztó rendszerben többlépcsős túlfeszültségvédelmi rendszer került kialakításra. A betáplálási ponton T1+T2, az alelosztókban T2 és létfontosságú, valamint kiemelt fogyasztók beépítési helyein T3-as típusú túlfeszültséglevezető került beépítésre.
A pénztárakban az esztétikum és a beépítési lehetőségek miatt a villamos csatlakozóaljzatok az adatátviteli végpontokkal együtt, padlódobozokban kerültek beszerelésre. A kivitelezésnél különös figyelmet kellett fordítani arra, hogy az építészeti, valamint az összes érintett villamos szakág képviselői (kivitelező, műszaki ellenőr és adott helyzetben tervező) szoros együttműködésben hajtsák végre a feladatukat.

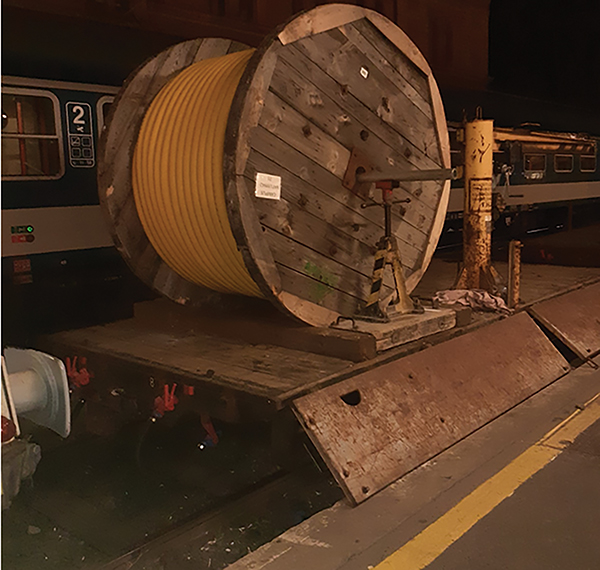

13. ábra. A kábeldob vasúti szállítójárművel történő beszállítása
A normál világítási berendezés kialakítását LED-lámpatestekkel terveztük. Az utasforgalmi részek világítása, beleértve a lámpatesteket és azok vezérelhetőségét, az építészeti és belsőépítészeti kívánalmak figyelembevételével került kialakításra. Az építészeti követelmények mellett nem lehetett megkerülni az MSZ EN 12464-1 szabvány szerint előírt átlagos megvilágítás minimális értékét és az egyenletességre meghatározott követelményeket. Ezenfelül az utasforgalmi és irodaterületeknél fontos követelmény a káprázásmentes világítás kialakítása. Ezen területek lámpatestjeinek kiválasztása során nagy hangsúlyt fektettünk erre a követelményre.
Az utasforgalmi részekbe, jegypénztár álmennyezetébe süllyesztett sávos lámpatestek kerültek beépítésre állítható fényáramú kivitelben, a természetes megvilágítás és szükséges megvilágítás közötti egyensúly eléréséhez. A lámpatestek elrendezése igazodik a megvilágítandó területek geometriájához és a belsőépítészeti elgondoláshoz.
A folyosókon, raktárakban mélysugárzó lámpatestek kerültek alkalmazásra mozgás- és jelenlétérzékelővel vezérelve. Azon helyiségekben, ahol a felhasználási körülmények megkívánták, por- és páramentes lámpatestek kerültek kiválasztásra.
A normál megvilágítási rendszer mellett tartalékvilágítási rendszer létesítése is követelmény volt. A tartalékvilágítási rendszer központi akkumulátoros kialakítású. Az utasforgalmi és építészetileg fontos területeken a biztonsági világítás a normál lámpatestek megfelelő, egyenáramról is működő meghajtóval történő alkalmazásával lett kialakítva.
A biztonsági világítás vezérlése az egyes elosztókban elhelyezett feszültségfigyelő modulok által történik. A feszültségfigyelő modulok bemenetei ellenőrzik a normál világítási áramkörök feszültségének meglétét. Amint az egyik bemeneten a feszültség eltűnik, a tartalékvilágítási központban a bemenethez tartozó kimenet aktívvá válik (a központhoz tartozó adatátviteli kábelezésen keresztül), így biztosítva, hogy nem borul teljes sötétségbe egy-egy épületrész.
A mozgólépcső-felügyeleti munkahely létrejöttével lehetőség nyílik további fejlesztésekkel állandó épületüzemeltetési felügyelet létrehozására.

A cikk folytatódik, lapozás:« Előző1234
A teljes cikket megtalálja a folyóirat 2024 / 2. számában.
Ha szeretne rendszeresen hozzájutni a legfrisebb számokhoz, fizessen elő a folyóiratra.
